Netzanschluss – Anmeldung

Welche Anlage möchten Sie anschließen?

Bevor Sie Ihre Erzeugungsanlage oder Ihren Speicher anmelden, sollten Sie zunächst klären, welche Anlage an das Stromnetz angeschlossen werden soll.


Steckerfertige Erzeugungsanlagen

Für steckerfertige Erzeugungsanlagen wie Balkonkraftwerk oder Mini-PV-Anlage bitte hier entlang.

Anlage mit über 300 kW geplant?

Für Erzeugungsanlagen ab 300 kW gilt bei uns ein Reservierungsverfahren.

Großspeicher anmelden?

Für Großspeicher mit mehr als 300 kW Anschlussleistung gelten besondere Regelungen.

Für alle anderen Erzeugungsanlagen und Speicher ...

... können Sie sich mit unserer Checkliste auf die Online-Anmeldung vorbereiten. So haben Sie gleich alle notwendigen Infos für die Anmeldung beisammen:

Wie geht's nach der Anmeldung weiter?

Prozessablauf Standardanlage

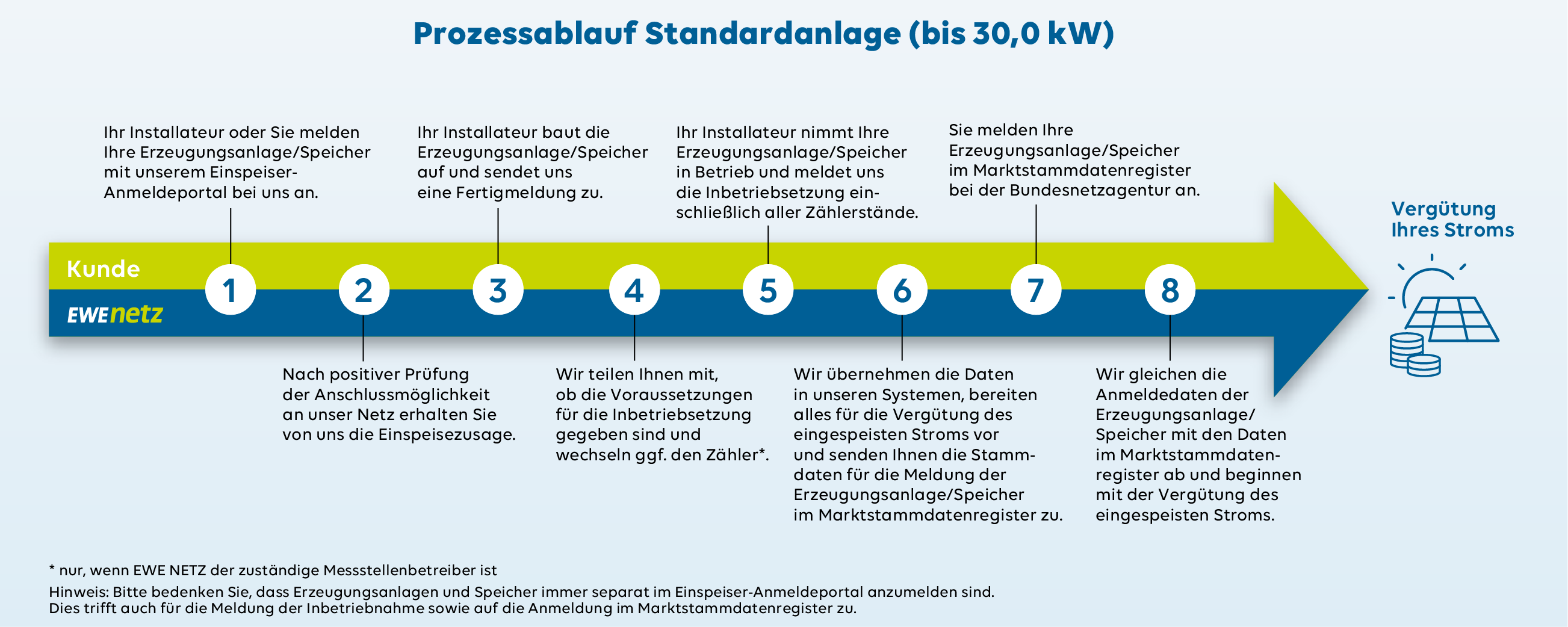

Grafik Prozessablauf Standardanlage


  1. Anmeldung der Erzeugungsanlage/Speicher: Ihr Installateur oder Sie melden Ihre Erzeugungsanlage bzw. Ihren Speicher mit unserem Einspeiser-Anmeldeportal bei uns an.
  2. Prüfung der Anschlussmöglichkeit: Nach positiver Prüfung der Anschlussmöglichkeit an unser Netz erhalten Sie von uns die Einspeisezusage.
  3. Aufbau der Anlage: Ihr Installateur baut die Erzeugungsanlage bzw. den Speicher auf und sendet uns eine Fertigmeldung zu.
  4. Technische Voraussetzungen: Wir teilen Ihnen mit, ob die Voraussetzungen für die Inbetriebsetzung gegeben sind und wechseln ggf. den Zähler, wenn EWE NETZ der zuständige Messstellenbetreiber ist.
  5. Inbetriebnahme: Ihr Installateur nimmt Ihre Erzeugungsanlage bzw. Ihren Speicher in Betrieb und meldet uns die Inbetriebsetzung einschließlich aller Zählerstände.
  6. Systemübernahme: Wir übernehmen die Daten in unsere Systeme und bereiten alles für die Vergütung des eingespeisten Stroms vor.
  7. Registrierung beim Marktstammdatenregister: Sie melden Ihre Erzeugungsanlage bzw. Ihren Speicher im Marktstammdatenregister bei der Bundesnetzagentur an.
  8. Datenabgleich und Vergütung: Wir gleichen die Anmeldedaten der Erzeugungsanlage bzw. des Speichers mit den Daten im Marktstammdatenregister ab und beginnen mit der Vergütung des eingespeisten Stroms.
Ihr Strom wird daraufhin vergütet.

Hinweis:
Bitte beachten Sie, dass Erzeugungsanlagen und Speicher immer separat im Einspeiser-Anmeldeportal anzumelden sind. Dies trifft auch für die Meldung der Inbetriebnahme sowie auf die Anmeldung im Marktstammdatenregister zu.

Prozessablauf Nicht-Standardanlage

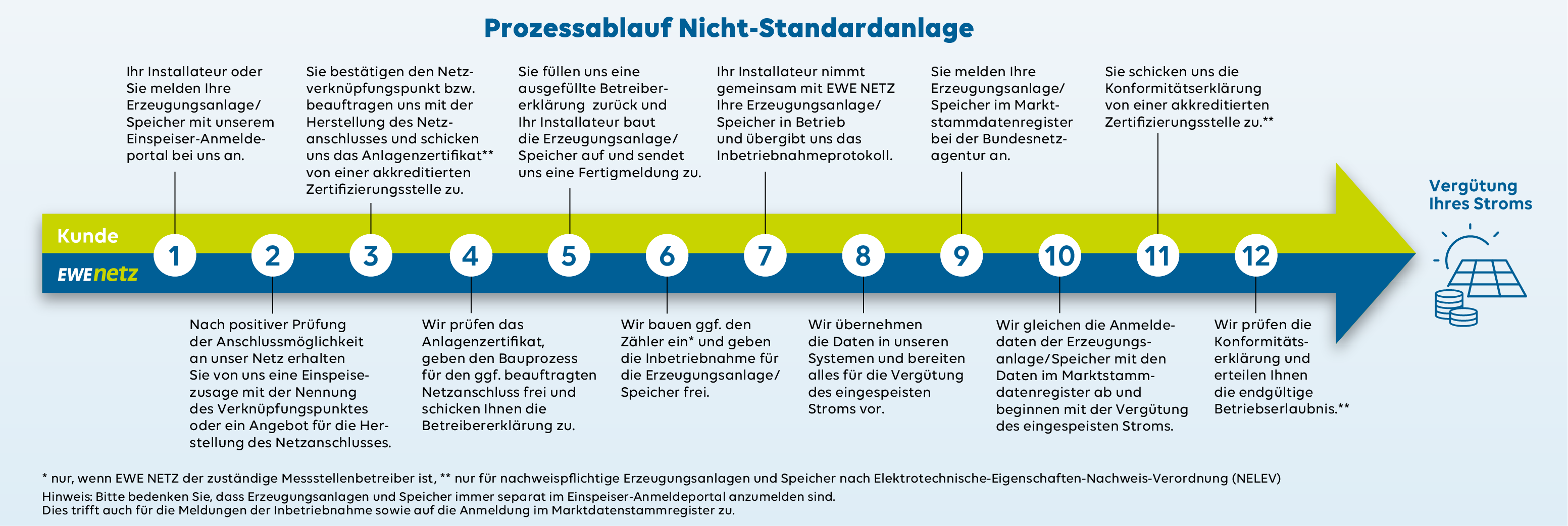

Grafik Prozessablauf Nicht-Standardanlage


  1. Anmeldung der Erzeugungsanlage oder des Speichers: Ihr Installateur oder Sie melden Ihre Erzeugungsanlage bzw. Ihren Speicher über das Einspeiser-Anmeldeportal bei EWE NETZ an.
  2. Prüfung der Anschlussmöglichkeit und Einspeisezusage: Nach positiver Prüfung der Anschlussmöglichkeit an das Netz erhalten Sie eine Einspeisezusage mit Angabe des Verknüpfungspunktes oder ein Angebot für die Herstellung des Netzanschlusses.
  3. Bestätigung des Netzverknüpfungspunktes und Einreichung des Anlagenzertifikats: Sie bestätigen den Netzverknüpfungspunkt bzw. beauftragen EWE NETZ mit der Herstellung des Netzanschlusses und senden das Anlagenzertifikat einer akkreditierten Zertifizierungsstelle ein.
  4. Prüfung des Anlagenzertifikats und Freigabe des Bauprozesses: EWE NETZ prüft das Anlagenzertifikat, gibt den Bauprozess für den ggf. beauftragten Netzanschluss frei und sendet Ihnen die Betreiberklärung zu.
  5. Rücksendung der Betreiberklärung und Aufbau der Anlage: Sie senden die ausgefüllte Betreiberklärung zurück. Ihr Installateur errichtet die Erzeugungsanlage bzw. den Speicher und sendet eine Fertigmeldung an EWE NETZ.
  6. Zählereinbau und Freigabe der Inbetriebnahme: EWE NETZ baut ggf. den Zähler ein und gibt die Inbetriebnahme der Erzeugungsanlage bzw. des Speichers frei.
  7. Inbetriebnahme: Ihr Installateur nimmt gemeinsam mit EWE NETZ die Erzeugungsanlage bzw. den Speicher in Betrieb und übergibt das Inbetriebnahmeprotokoll.
  8. Datenübernahme und Vorbereitung der Vergütung: Die Daten werden in die Systeme von EWE NETZ übernommen und die Vorbereitung zur Vergütung des eingespeisten Stroms beginnt.
  9. Anmeldung im Marktstammdatenregister: Sie melden Ihre Erzeugungsanlage bzw. Ihren Speicher im Marktstammdatenregister der Bundesnetzagentur an.
  10. Datenabgleich und Start der Vergütung: EWE NETZ gleicht die Anmeldedaten mit dem Marktstammdatenregister ab und beginnt mit der Vergütung des eingespeisten Stroms.
  11. Einreichung der Konformitätserklärung: Sie senden die Konformitätserklärung einer akkreditierten Zertifizierungsstelle ein.
  12. Prüfung der Konformitätserklärung und Betriebserlaubnis: EWE NETZ prüft die Konformitätserklärung und erteilt die endgültige Betriebserlaubnis.
Ihr Strom wird daraufhin vergütet.

Hinweis: Erzeugungsanlagen und Speicher sind stets separat im Einspeiser-Anmeldeportal anzumelden.

Zwei Menschen schauen auf ein Tablet

Jetzt anmelden

Melden Sie Ihre Erzeugungsanlage oder Ihren Speicher einfach und bequem online an.

Registrieren Sie sich mit Ihrer E-Mail-Adresse und nutzen Sie alle wichtigen Informationen, Formulare und Services an einem Ort. So erledigen Sie die Anmeldung schnell, sicher und unkompliziert.
